繼7月16日藥玻一期項目竣工點火后,經過不到半個月的前期準備和天然氣烤窯過程,7月29日上午10:58,藥玻一車間窯爐開始過大火,由天然氣烤窯過渡到煤氣烤窯。
由于此次烤窯換火十分重要,集團公司領導非常重視,多次組織專題會議,分節點進行了重點部署,并強調全過程的安全有序。為此,各專業組人員嚴格檢查,充分準備,周密策劃,整個換火過程嚴謹有序,所有工程人員和專業技術人員緊盯現場,振華裝飾公司窯爐技術人員也給予了全程關注和幫助。11:10隨著鞭炮齊鳴,窯爐順利過大火;11:30,隨著交換器的成功換火,煤氣與天然氣順利交換;12:00,天然氣支架風機撤離,窯爐內的煤氣濃度達到窯爐溫度條件,標志著此次過大火圓滿完成。經過兩天的煤氣烤窯觀察,此次窯爐烤窯質量創下了晶峰公司歷史最好水平。

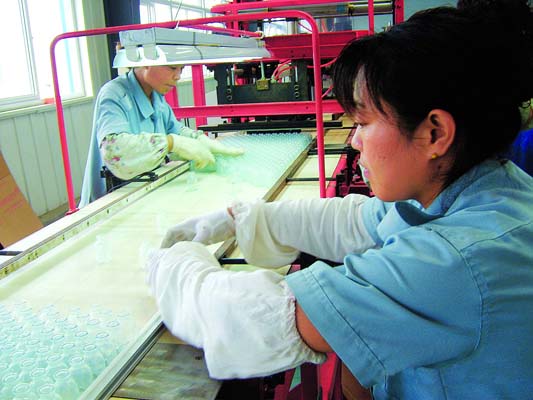

隨著烤窯工作的順利進行,接下來的重點轉入滴料投產前的試生產準備階段。為了使滴料工作順利開展,項目、車間、供應、物資各部門每天下午召開試生產準備協調會;車間對設備進行聯合試車,對試車過程中發現的問題及時排查和整改。8月3日上午,窯爐開始放料,通過供料機料眼順利將窯內的廢玻璃液放出去,與此同時,8臺行列機進入緊張的試運行和調試階段。8月4日上午,窯爐進入滴料階段,所有行列機人員全副武裝進行調試,董事長田文順也蒞臨現場,對整體工作提出指導性意見;下午,隨著火紅的玻璃液通過流料管進入行列機,滴料工作正式開始。8月5日下午3:38,第一組產品成功下線,標志著滴料生產良好的開端。截止8月9日,4臺機組已達到正常滴料生產條件。8號機完成了200箱20ml成品的生產和裝箱。
經理會上,董事長明確指示,藥玻一車間從滴料開始,在三個月之內要實現達產達標。8月15日,八臺機組全部滴料,8月底生產基本正常;9月份達到產能的80%;10月份要完全達產達標。這個階段性目標任務的提出,為新藥玻公司生產的正常開展指明了方向。相信,隨著藥玻新區組織架構、運行體制的明確和干部配置的到位,憑著項目組人員至始至終不畏困難、敢打硬仗的作風,新藥玻公司定能為集團公司交上一份滿意的答卷。于巧云/報道 許秀英/攝影
